Leider haben wir in den letzten Wochen das Bautagebuch etwas vernachlässigt. Unser letzter Beitrag war vor fast 2 Monaten wo wir die 2. Begehung vom Bausachverständigen beschrieben haben.

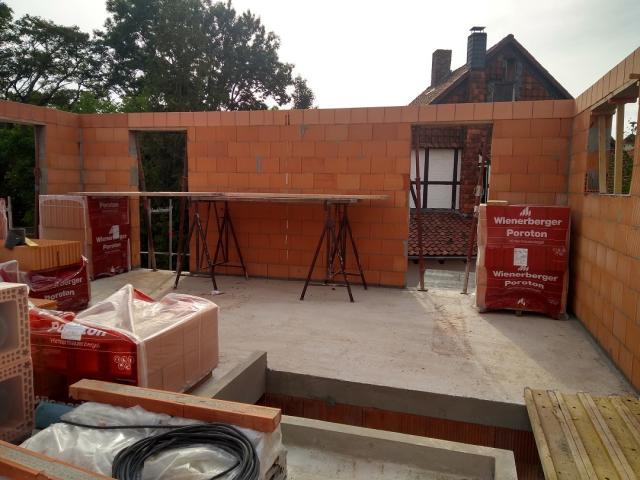

Die Maurerarbeite in der Ersten Etage sind nun fertig. Innen- und Außenwände ermöglichen schon mal einen guten Eindruck vom Haus. Nur noch die große Steinsäge wartet verlassen auf ihren Abtransport.
Auch der Kaminzug ist schon bis in die erste Etage vorgedrungen.
Nun liegt der Estrich schon zwei Wochen und es wird weiter fleißig gelüftet und Wasser geschöpft.
Die Feuchtigkeit hängt mittlerweile nicht mehr an den Scheiben der Fenster. Der Bautrockner und das gute Wetter (heute wieder 31°C) sind so erfolgreich, dass wir aufpassen müssen, damit der Estrich nicht zu schnell trocknet.
Die Duschwannen wurden schon eingebaut und auch die Wanne wurde geliefert.
In dieser Woche haben wir angefangen die Vorwände für die Toiletten und Waschbecken zu Bauen. Zu dem wurden die ersten Fliesen im Technikraum verlegt, da in den nächsten 2 Wochen die Erdwärmebohrung ansteht und dann unsere Heizung aufgestellt wird. Parallel wird in den beiden oberen Etagen die zweite Spachtelschicht aufgetragen, so dass wir in der nächsten Woche anfangen können die Wände abzuschleifen und zu grundieren.
ein Haus passt. Im Juni 2018 kam dann die Firma Oderland mit sehr viel Material zum verlegen der Fußbodenheizung, Einbau der Heizung, Einbau der Lüftungsanlage und Solaranlage nicht zu vergessen.
Die Zisterne musste nun auch an die geplanten Fallrohre angeschlossen werden
Wir haben uns dafür einen Minibagger ausgeliehen. Der Boden war durch die lange Zeit ohne Regen Steinhart. Die Gräben für die KG Rohre herzustellen war sehr mühsehlich, aber machbar.
Ich habe ganz unterschlagen, dass inzwischen natürlich auch das Dach eingedeckt wurde.
Wir haben uns für den Braas Ziegel Turmalin in Anthrazit, matt, engobiert entschieden. Optisch wirklich superschön wie wir finden. Nun hoffen wir, dass er auch durch Langlebigkeit überzeugt. Wir wollten einfach keinen geschwungenen Ziegel sondern das Ganze eher gradlinig halten.
Der Tiefbauer hatte inzwischen die Betonwülste vom Garagenfundament entfernt. Die Garage konnte nun gestellt werden. In der Früh hatte die Firma Reker die zwei Garagenhälften in knapp 2h gestellt. Die Abflussrohre für das Regenwasser verlaufen innerhalt der Garage und werden nach unten raus geführt. Leider hatte der Tiefbauer die Fundamentmaße nicht zu 100% eingehalten. So kamen die Regenwaserrohre genau über dem Fundament raus. Der Tiefbauer muss nun ein bisschen was vom Fundament weg stemmen, damit das Regenwasserrohr angeschlossen werden kann.
