Am 09. November wurde mit der Dämmschicht für die Bodenplatte begonnen. Da wir ein KFW 55-Haus bauen, ist dies notwendig. Die Schalungsarbeiten und die Entwässerungsrohre wurden auch schon verlegt.
Den August und weite Teile des Septembers konnten wir uns entspannt der restlichen Puzzlearbeiten wittmen, da aufgrund der rekordverdächtigen Hitzeperiode seit Mai mit täglich um die 30°C und kein tropfen Regen, nicht an eine Bepflanzung zu denken war.

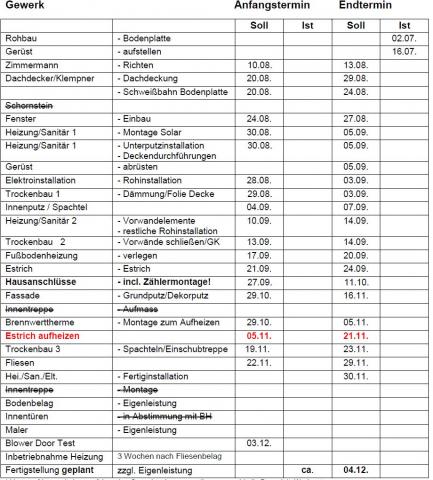

Aufgrund der Verzögerungen bei der Installation der Brennwerttherme haben wir einen neuen Bauablaufplan bekommen. Der neue Fertigstellungstermin ist der 04.12.2018.
Da wir planen am 15.12.2018 einzuziehen, habe ich unserem Bauleiter aufgefordert uns zu informieren, falls es noch zu irgendwelchen Verzögerungen kommen soll.
.. und wie soll es anders sein - das Sektionaltor wurde falsch geliefert.
Man man man... wäre mir das Thema Tor nicht so wichtig - also UNS und hätten wir uns nicht lange damit auseinandergesetzt und extra den Mehrpreis mit einkalkuliert, würde ich mich wahrscheinlich gar nicht so aufregen.
Wir hatten uns bewusst für L-Sicke in Silkgrain entschieden, was das Ganze ja teurer macht - und was wird uns geliefert? M-Sicke in Woodgrain. Vollkommen andere Optik und dazu noch ein hässlicher Knauf an der Tür. Das komplett FALSCHE Tor!
Am 22.10 sollte die Gas Brennwerttherme installiert werden, um den Estrich aufzuheizen. Sie stand zwar auf einer Palette im HWR, war aber nicht installiert. Der Bauleiter konnte mir keine Auskunft geben warum die Brennwerttherme nicht installiert wurde. Somit fragte ich direkt bei der Heizungsfirma. Es gibt Lieferschwierigkeiten mit den Solarmodulen. Die Brennwerttherme könnte auch ohne die installiert werden, was aber ein erhöhter Aufwand wäre und mit Mehrkosten verbunden wäre.
Die Zufahrt zur Garage erbringen wir in Eigenleistung. Den Untergrund dafür bildet die Baustraße. Somit müssen wir den Untergrund nur noch eins bisschen begradiegen und feinen Splitt aufbringen. Zusammen mit Schwiegervater, Schwager und Vater haben wir die Zufahrt in 2 Tagen gepflastert.
