Marco und Papa waren heute vormittags wieder am Streichen der Dachunterseiten. Den letzten Rest haben sie jetzt endlich auch noch fertig :)
Morgens wurde dann die Treppe angeliefert und innerhalb des Vormittags auch schon aufgebaut. Jetzt kommt man wenigstens ohne Gerüst nach oben. Die Treppe sieht sehr schick aus.
Gleichzeitig wurde mit den Solar Elementen auf dem Dach begonnen. Entgegen des Bauplanes wurden unsere Solar Teile nicht auf unsere Dachhälfte sondern auf die von Herrn Baumstark gesetzt. (Da sie dort einfach wesentlich effektiver sind).
Am Anfang hatten wir kurz überlegt, ob wir die Erdarbeiten aus dem Gesamtvertrag mit ECO System Haus raus nehmen, um etwas Geld zu sparen.
Aber letzendlich haben wir uns aus Sicherheitsgründen dagegen entschieden. Der Boden im Erlenhof ist leider recht schlecht: sehr lehmig!!! Wenn man dann alles in einer Hand läßt, können sich nacher bei eventuellen Problemen die Firmen nicht gegenseitig die Schuld in die Schuhe schieben.
Wir waren 2 mal im Musterhauspark Wuppertal. Nette Häuser, aber letztlich haben wir uns doch für ein Massivhaus entschieden. Ist einfach Glaubenssache.
Die Bauträgersuche ist nicht einfach. Wir wollen keinen Preiskrieg und suchen ein Unternehmen, dass mit Stammhandwerkern arbeitet, denn die Jungs sollen einigermassen zuverlässig arbeiten. Zudem wollen wir noch gestalterische Freiheiten haben und nicht alle 0815 Grundrisse akzeptieren müssen.
Seit gestern sind alle Wände im Haus verputzt. Heute fand ein Treffen mit den Stadtwerken, dem Installateur und dem Tiefbauer statt. Besprochen wurde der Anschluss des Hauses an das Strom- und Wassernetz der Stadt sowie die Einzelheiten zur Erdwärmebohrung.
Im Dezember ging es bei uns ganz gut voran, wenn auch nicht so schnell wie es dem Bauleiter lieb wäre. Der hätte vor Weihnachten am liebsten schon den Estrich drin gehabt. Trotzdem sind wir zufrieden mit dem Tempo. Der Estrich sollte nun ab 07.01.14 verlegt werden.
Doch zurück zur Chronologie:
Da der Bilderupload grad nicht zu funktionieren schein bleibt's für heute beim Text.
Anfang Dezember wurde vom Rohbauer die Abdichtung des Kellers und folgend die Dämmung fertiggestellt.

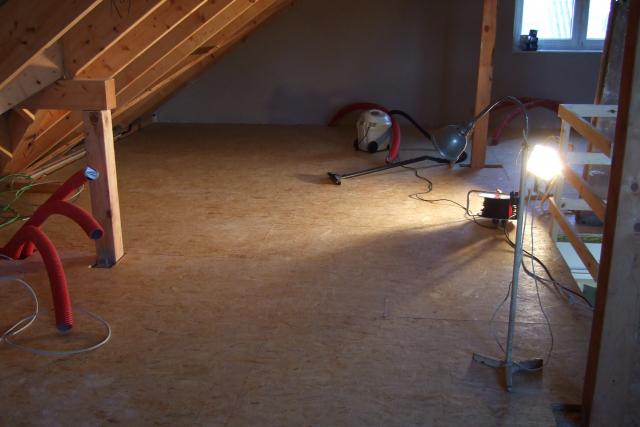

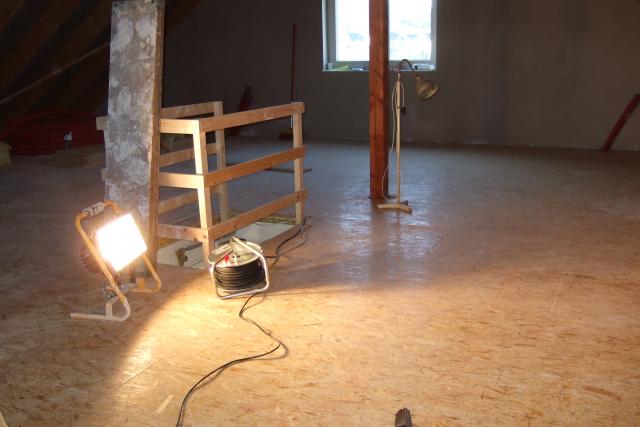

Seit gestern ist das Garagentor eingebaut. Dank netter und kompetenter Hilfe der Familie ist der Dachboden seit heute (viel besser) begehbar, da die OSB-Platten verlegt wurden.
Bauleiter wurde bei Baubeginn nur kurz eingesetzt - Dann gefeuert. Als wir nachfragten warum (Schließlich hat man ihn uns als Bauleiter vorgestellt) hieß es am Telefon laut ich zitiere wörtlich: Herr Panzer Sie glauben doch net dass ich Ihnen etwas über die Internen Angelegenheiten der Firma Dürr mitteilen werde. Also fragen darf man hier nicht. Jedenfalls war danach wieder kurz unser Verkaufsleiter auch Bauleiter :-) Wer sonst..............
Am 31.01.2014 haben wir den Bauerrichtungsvertrag (unter Vorbehalt) unterschrieben.....nun müssen wir noch auf den Kaufvertrag für unser Grundstück warten.....sobald alles in trockenen Tüchern ist, werden wir von dem Rücktrittsrecht Abstand nehmen....
Die Trockenbauer waren an vielen Stellen beschäftig. Alle Ständerwände würden 1-seidig beplankt. Dazwischen kamen Sanitärrohinstallation und Elektro. Viele Spachtelarbeiten wurden erledigt.
Von unserem Verkaufsleiter haben wir eine Nachricht bekommen, dass tatsächlich der starker die Pfette ausgetauscht hat, da für unseren geringen Dachüberstand die geplante Höhe -/ Stärke nicht erforderlich war. Tut ihm leid, dass es jetzt so niedrig wird...
