Heute waren wir auf der Baustelle und sind Raum für Raum alles abgegangen um die Steckdosen, Lichtschalter ect. anzuzeichnen. Wir hatten uns gut vorbereitet und kamen zügig durch. Nach dem Rundgang kam dann der Schock, für die Extra Wünsche dir wir hatten (eiegntlich nichts besonderes, wie Strom im Garten und der Garage und dem Dachboden, ect.) fallen noch mal rund 1000 Euro an. Da hat es uns echt von den Socken gehauen. Und dabei haben wir nicht mal eine einzige Steckdose mehr legen lassen. Dass ist echt happig.
Der steinige Weg zur Baugenehmigung... 13.04.2013 Bauwerksvertrag mit Town and Country unterschrieben 08.08.2013 1. Planungsgespräch 15.08.2013 Baupläne zur Freigabe erhalten - kleinere Änderungen notwendig! 22.08.2013 Geänderte Bauzeichnungen erhalten .... jetzt passt es! 13.09.2013 Unterzeichnung Bauantrag 14.10.2013 Bauantrag an Bauamt geschickt ... nun heißt es warten!

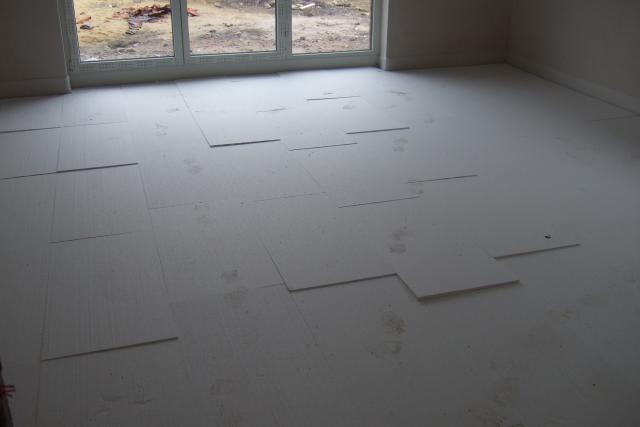

Heute wurden die Böden in allen Räumen gedämmt, bevor ab morgen die Fußbodenheizung verlegt und voraussichtlich ab nächste Woche Montag der Estrich gelegt wird.
Vor dem Haus wurde heute mit der Erdwärmebohrung begonnen. Insgesamt erfolgen 2 Bohrungen à 75 m. Morgen sollen die Bohrungen abgeschlossen sein.
Nachdem bisher im Großen und Ganzen alles zufriedenstellend gelaufen ist, stehen wir momentan einer neuen Herausforderung gegenüber.
Wie arbeitet man mit einem Bauleiter zusammen, der kaum verfügbar und dann nicht greifbar ist?
Leider ist es so, dass in den letzten Wochen sehr viele "Kleinigkeiten" aufgelaufen sind.
Wir sind uns sicher, dass die meisten Problemchen sogar im Gespräch gelöst werden könnten. Nur: so wie es momentan aussieht, kann Kommunikation nicht funktionieren!
Heute waren die Männer wieder auf der Baustelle und haben noch mal die Dachunterseiten gestrichen, da sie bis jetzt nicht überall hinkamen. Werner hat für Kaffee und Unterhaltung gesorgt.
Wenn man genau auf unser Dach schaut, dann sieht man auch unsere neueste Errungenschaft: den Schlafwandler :)
Außerdem sind die Solar Elemente auf dem Dach angebracht, und innen hat sich Verkleidungsmäßig auch einiges getan. Leider haben wir versäumt gestern den Schlüssel im Büro abzuholen, deshalb konnten wir nicht rein.
Marco und Papa waren heute vormittags wieder am Streichen der Dachunterseiten. Den letzten Rest haben sie jetzt endlich auch noch fertig :)
Morgens wurde dann die Treppe angeliefert und innerhalb des Vormittags auch schon aufgebaut. Jetzt kommt man wenigstens ohne Gerüst nach oben. Die Treppe sieht sehr schick aus.
Gleichzeitig wurde mit den Solar Elementen auf dem Dach begonnen. Entgegen des Bauplanes wurden unsere Solar Teile nicht auf unsere Dachhälfte sondern auf die von Herrn Baumstark gesetzt. (Da sie dort einfach wesentlich effektiver sind).
