Samstag auf der Baustelle. Trotzdem wir straff gearbeitet. Die im Haus geplanten 65 LED Deckenspots brauchen alle ihr Loch an der richtigen Stelle. Das von uns zur Verfügung gestellte Muster passte schon mal super. Schön straff und keinesfalls locker. Der erste Raum (HWR) wurde schon geweißt. Am Montag gehen hier die Heizungsleute der Firma Breman Havelland Installationstechnik GmbH rein und installieren in der kommende Woche Fussbodenheizung und Sanitär.
Heute haben wir uns auf den Weg nach Simmern gemacht, damit wir uns unser Traumhaus sowie das Werk ansehen können.
Also haben wir etwas über 200km Fahrt auf uns genommen, um das Musterhaus Simmern (Trendline S1) zu besichtigen. Gegen halb zwölf waren wir dort und bestaunten das Trendline S1 in echt.
Heute ging es in allen Räumen weiter mit Trockenbau. Es wurde überall gespachtelt und geschliffen. Die Elektriker beendeten ihre Wochenarbeit mit dem Anbringen der Unterputzelemente. Die Blenden und Schalter kommen erst nach Spachteln und Streichen der Wände drauf und liegen solange in einer Kiste. Die zusätzlichen Netzwerk- und Satellitendosen werden durch unseren Freund Martin gesetzt und angeschlossen, wenn er nächste Woche zu "Besuch" auf der Baustelle ist. Am Nachmittag kam sogar schon die Firma Unteutsch mit Bagger und Bohrer auf Tieflader angefahren und brachte sich in Position.
Herr Hoff kontrollierte heute die Abdichtung des Kellers; alle Fugen wurden mit Bitumenbahnen abgedichtet, überlappend von oben nach unten, denn das Wasser fliesst wohl eher nach unten.
Durch einen Kollegen unseres Elektrikers soll heute die Montage des Zählerschrankes im Technikraum erfolgen. Ich selbst muss arbeiten, so dass Nini diese Arbeit überwachen wird. Unser Elektriker hatte im Vorfeld irrigerweise angenommen, dass Danwood den Zählerschrank montiert. Da aber im Baustromkasten eine 32A Dose vergessen wurde, die Danwood zwingend bei seinen weiteren Arbeiten benötigt, führt kein Weg am persönlichen Erscheinens der Vertretung unseres Elektrikers vorbei.

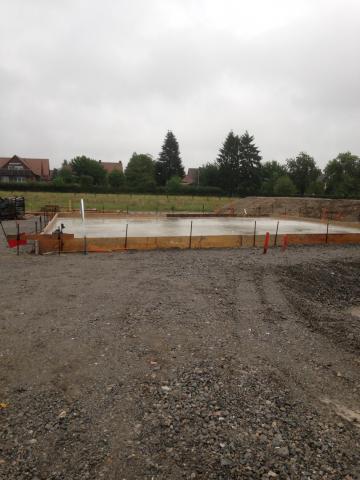

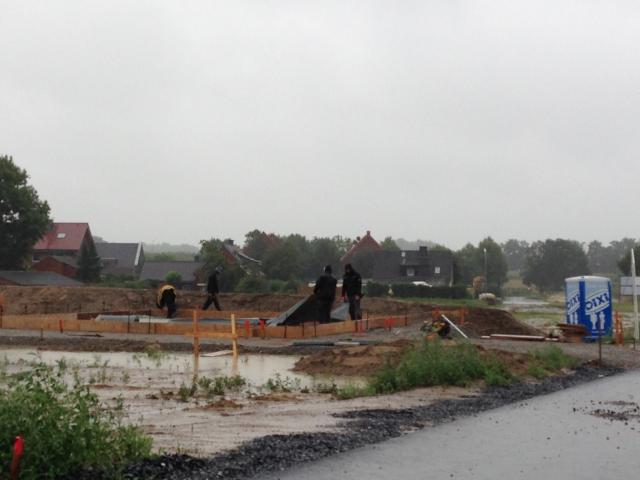

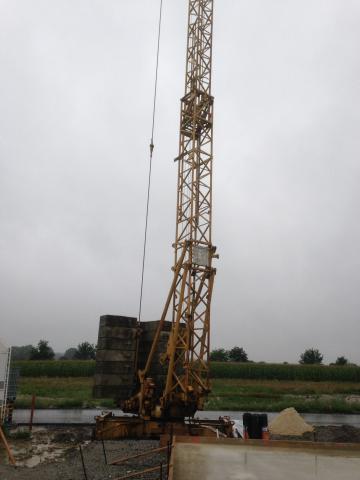

8.Tag : Heute wurde die Schalung der Bodenplatte aufgebaut und die Bodenplatte gegossen. Dies alles trotz des anhaltenden schlechten Wetters. Seit 3 Tagen regnet es ohne Unterbrechung! Außerdem wurde der Baukran aufgestellt. Super Arbeit Jungs.
Keller ist trockengelegt, die inneren Kellerwände sind hochgemauert und die Filigrandecken liegen abgestützt auf, die "Fugen" der äusseren Kellerwände sind von aussen mit Bitumenbahnen abgedichtet;
Um 08:00 Uhr gab es eine Baubesprechung mit Herrn Klusek und seinem "Azubi". Wir gingen die komplette Elektroplanung durch. Raum für Raum wurde überprüft, ob alle Schalter und Dosen in der richtigen Anzahl und an der richtigen Position sind. Im Wohnzimmer wurden wie schon von uns bemerkt, die Löcher für die vorderen Lautsprecher der Surroundanlage falsch gebohrt. Die Doppelsteckdose im Essbereich, dort wo unsere zukünftige Vitrine stehen wird, war zu weit von der Wand entfernt. Im Obergeschoss fehlten einige Dosen, waren aber bereits auf der Gipskartonwand darüber angezeichnet.
Halbzeit auf der Baustelle! Seit dem ersten Spatenstich ist viel passiert. Das Haus steht und die Dachlatten auf der Unterspannbahn sind auf allen Dachseiten verbaut. Zudem sind die Vorarbeiten für das Anbringen der Dachrinne und das Setzen der Dachsteine erfolgt. Die zwei Danwood Elektriker erhielten heute ihre Einweisung in das Thema Netzwerkkabel und Satellitenfernsehen. Die Verständigung mit dem Teamleader erfolgte in Englisch, auch wenn er einige Begriffe in Deutsch verstand. Zusätzlich hatte ich einen Danwood-Elektroplan mit den benötigten Kabeln und deren Verteilung erstellt bzw.
