Baubeginn Juli - August 15

Sonntag, 7 Februar, 2016 - 21:35

Baubeginn Juli - August 15

Juli - August 2015

In einer Woche nach der Aushändigung der Baugenehmigung kamen beide erste Rechnungen und begann die Dispositionszeit. Diese dauerte aber deutlich über vereinbarten 2 Wochen und lief so in die Richtung des bereits geplanten Sommerurlaubes...

Aus diesem Grund kontaktierte ich den Bauleiter und fragte nach einem Vor-Ort Termin um 2 geplante Urlaubswochen zu entlasten.

Wir trafen uns am Grundstück mit dem Bauleiter und der Rohbaufirma. Es wurde leider festgestellt, dass das Grundstück nicht so eben ist, wie angenommen und wie dieses aussah... Preise für den Abtransport und Mehraushub haben wir noch im Vertrag fixiert, ein Budget für solche Risiken haben wir entsprechend eingeplant und müssen leider auf dieses Budget  zurückgreifen.

Die Baufirma hat uns angeboten auch die Schotterwege und die Straße für die Garage auszuheben und mit Schotter zu befüllen. Wir haben daraufhin einen Plan mit Schotterwegen erstellt.

Als wir aus dem Urlaub kamen ist immer noch nicht viel passiert. Der Bau begann erst Anfang August, in ca. 5 Wochen nach Erteilung der Baugenehmigung...

Und nun ist das 2. Risiko eingetreten: Rohbaufirma meldete sich, dass der Bodengrund anscheinend nicht tragfähig. Der Bauleiter hat das Bodengrundgutachten innerhalb eines Tages organisiert. Nach ca. 1 Woche kam Ergebnis: Mutterbodenaustausch mit Dränage und Dränageschotter ist erforderlich. Shit happens... Es muss gemacht werden, an der Stelle gehen wir keine Kompromisse ein!

Und wenn es läuft, dann läuft: Der Aushub muss jetzt weg. Wir haben überschlagen: Wegen der Unebenheit und des Bodenaustausch kommt ein ganzes Vermögen für den Abtransport und die Entsorgung des Aushubs zusammen :)...  Jetzt war telefonieren und recherchieren angesagt. Der Vergleich zeigte, dass der Preis aus dem Vertrag ganz OK ist (manche Internetanbieter nannten sogar "geschenkt"). Uns war dies aber trotzdem zu teuer. Per Zufall kamen wir über Bekannten an eine Firma, die gerade eine Baustelle in der Nähe hatte und uns den Aushub für einen sehr guten Preis abgenommen hat. Leider war die Koordination mit dieser Firma etwas problematisch und das ganze im Bau-Hochsaison... Wenn ir nicht so viel dabei gespart hätten, wäre echt besser den Aushub von unserer Baufirma entsorgen lassen.

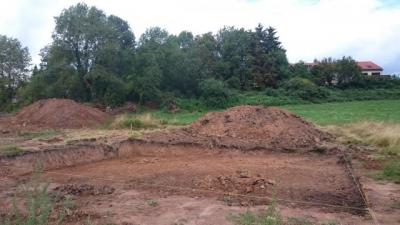

So sah unsere Baustelle im August aus...
