Kellerdämmung, Lichtschächte, Drainage und Versorgungsleitungen

Samstag, 10 September, 2016 - 14:27

Kellerdämmung, Lichtschächte, Drainage und Versorgungsleitungen

In den letzten zwei Wochen hat sich einiges getan. Nachdem unser Keller aufgebaut wurde, sind wir ersteinmal vom beschaulichen Ismaning nach Obereuerheim gezogen. Nachdem der Umzug abgehakt war, begannen wir mit dem Ausbau des Kellers. Im Internet hatten wir über einen Baustoffhandel (www.heim-baustoffe.de) die Dämmung (XPS Jakodur 120mm), Bitumen Dickbeschichtung, Noppenbahnen und Lichtschächte bestellt.

Nach dem Ausladen haben wir gleich begonnen die Dämmung anzubringen. Unser Bauhelfer Alex hat uns dabei tatkräftig unterstützt.

Ein paar Tage später kam der für den Ringerder benötigte Nirodraht (Rundstahl 10mm V4A). Diesen hatten wir in Ebay bestellt und auch die dazu benötigten Kreuzverbinder.

Anschließend mussten wir nun den Ringerder verlegen, am schwierigsten war das Ausrollen und zurechtschneiden. Das eigentliche verlegen ging dann leichter. Mit Hilfe eines Schlagschraubers kann man die Kreuzverbinder leicht verbinden. Ein Elektriker hat uns dann die Abnahme des Ringerders gemacht.

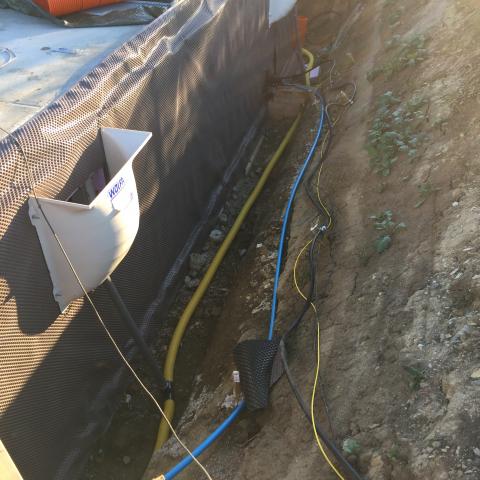

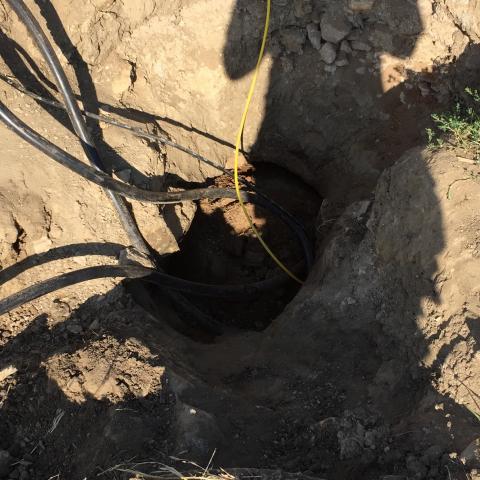

Zeitgleich haben wir die Versorgungsleitungen beantragt, Ziel war es diese noch zu verlegen, solange die Baugrube offen ist um Kosten zu sparen. Hierzu mussten wir nur das Stromkabel ausgraben, dieses war recht nah an unserer Baugrube verlegt und der Erdbauer hatte es noch nicht frei geschaufelt. So legten wir selber Hand an und schwubs war es da...

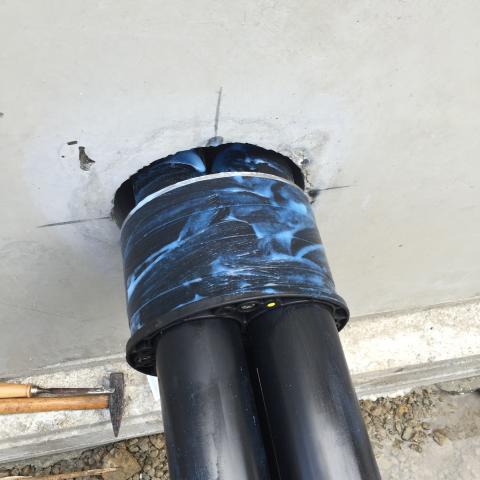

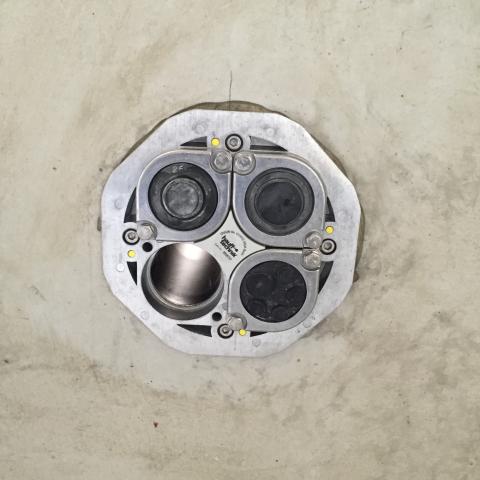

Nun musste nur noch der Mehrspartenanschluss eingebaut werden, war auch sehr simple war.

Nun erhielten wir endlich Wasser und Strom laugh

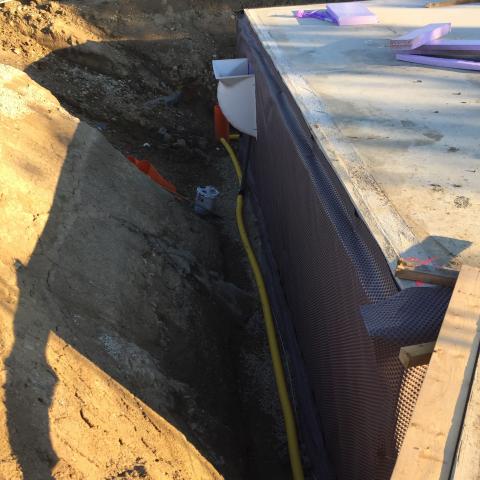

Nachdem die ganzen "Nebenbaustellen" erledigt waren, konnten wir uns weiter an die Dämmung machen. Diese war auch recht schnell fertig. Froh sind wir nun endlich keinen Bitumenbaatz mehr zu verarbeiten. Das Zeug ist echt übel. Hierzu nur eines, wir hatten 2K und 1K zum verarbeiten, da wir damit auch nicht sparsam waren (Wir haben aufgrund der Bodenbeschaffenheit ein kleines Wasserproblem) hatten wir einen hohen Verbrauch. Ingesamt waren 6 mal 30 Liter Eimer verarbeitet worden. Einer nur zur hälfte da er Opfer der Sonne wurde... Hier muss ich sagen das der 1K Bitumen viel besser war als der 2K (meine pers. Meinung).

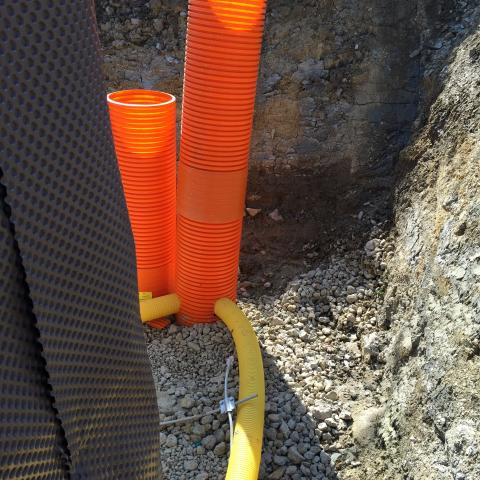

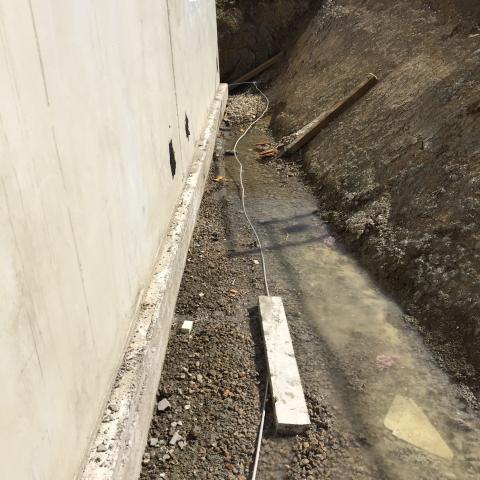

Nach die Noppenfolie angebracht war, montierten wir noch die Lichtschächte. Im Anschluss verlegten wir um unseren Keller noch eine Drainage mit zwei Revisionsschächten.

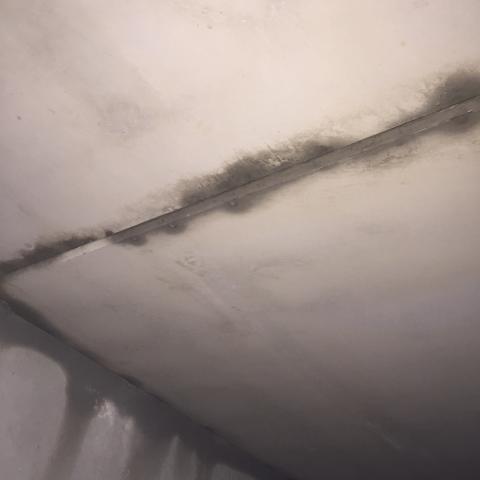

Leider gab es dann nach dem wir fertig waren auch einen Regenschauer, so das unser Keller mit Wasser vollgelaufen ist. Weniger schlimm, da wir vorgesorgt hatten, leider ist es nun so, dass das Wasser durch die Fugen zwischen den Deckenplatten in den Keller gelangt. Unsere Abdeckung für das Kellerauge war somit umsonst...sad

So nun kann unser Haus kommen. Mittlerweile haben wir auch einen Stelltermin erhalten. Am 06.10 kommt unser Haus. Bis dahin heißt es Gastank einbauen, Zisterne setzen und Kanal legen. Natürlich auch rechtzeitig verfüllen.
