Heute erreicht uns eine Mail des Klempners, wir bekommen einen Kostenvoranschlag, in dem, ohne dass wir das angefragt haben, gleich ein Kostenvoranschlag für eine maßgefertigte Duschkabine für über 1000 € netto enthalten ist. Dabei ist auch ein übersichtlicher Katalog mit diversen Zusatzausstattungen und Upgrades.
Noch eine Woche bis zur Übergabe und die Restarbeiten laufen auf vollen Touren.
Wir haben diese Woche im Keller die Sockelleisten gefliest, verfugt und sind jetzt fleissig dabei die letzten Silikonfugen zu ziehen. Der Materiallager Keller ist komplett fertig und wurde wieder eingeräumt. Die ersten 30 Umzugskartons sind gepackt und schon mal umgezogen. Es wurden beinahe alle Steckdosen- und Schaltereinsätze eingebaut und ein paar Baulampen installiert.
Die Monteure haben den Laminatboden im Obergeschoss gelegt und die Innentüren eingebaut.
Es geht tatsächlich kontinuierlich voran. Am Wochenende konnten wir schon durch den Rohbau laufen.
Gestern hatten die Männer dann schon die Innenwände fertiggestellt und wir bekamen mal ein richtiges Gefühl für die verschiedenen Räumlichkeiten und Größen. Es war herrlich :) Man konnte sich schon so richtig vorstellen, wie es dann mal eingerichtet sein wird.
Am 18. und 19.6. wurde unser Erdgeschoss mit dem Duo Therm System gestellt. Es ist vergleichbar mit Legobausteinen aus Styropor, welche zusammen gesteckt werden müssen.
Am Mittwoch, den 20.06. werden die Wänd des Erdgeschosses mit Beton verfüllt, welcher bis nächste Woche trocknen kann. Dann wird die Zwischendecke geliefert.
Am Samstag, den 09.06., war es dann auch soweit und wir hatten den Termin zur Grundsteinlegung.
Von Kern-Haus bekamen wir eine Box, welche als Zeitkapsel genutzt wird, und mit Erinnerungen von uns gefüllt wurde. Die Zeitkapsel durften wir anschließend auf unserem Grundstück einbuddeln und bekamen zudem einen wunderschönen Blumenstrauß, genaue Hauspläne und eine Flasche Sekt.
Unser Baugrundstück haben wir unabhängig von Kern-Haus gekauft und hatten leider mit den Erschließern kein Glück. Um pünktlich mit dem Bau beginnen zu können, haben wir also selbst Hand angelegt und unser Grundstück ausgehoben, mit frostfreiem Schotter aufgefüllt und diesen fest gemacht. Dies hat ca. eine Woche Arbeit gekostet, aber auch einiges an Geld gespart und wir konnten pünktlich, wie mit Kern-Haus geplant, mit unserem Bau beginnen.
Wir haben uns heute mit der Bauleiterin auf der Baustelle getroffen, so konnten wir das Haus mal von innen sehen. Die Korrektur des Grundrisses soll demnächst erfolgen. Bis dahin haben wir nun doch auch ein wenig mehr Zeit für die Küchenplanung. Wir hoffen, dass die Umbauarbeiten ordentlich gemacht werden, für die Kontrolle sorgt unser Baubegleiter. Mit den Bau geht es auch voran, das Dach ist bereits in Arbeit.

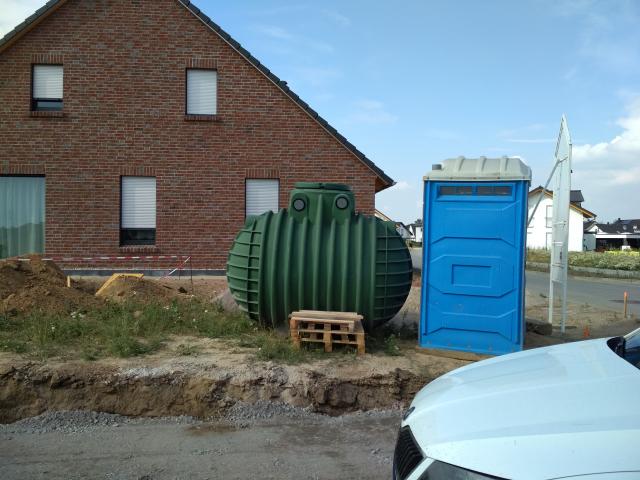

Die Zisterne wollen wir zum größten Teil in Eigenleistung installieren.
Zum Einsatz kommt eine Kunststoff Zisterne mit 3700 Litern von Garantia. Wir haben bei der 20% auf alles Aktion von Globus Baumarkt ein Set inklusive Pumpe bestellt.
Der Tiefbauer hat uns für 200 € ein enstprechend großes Loch gebuddelt wo die Zisterne mit dem Bagger rein gesetzt wurde. Mein Vater hat dann nach und nach die Zisterne mit Wasser gefüllt und das Loch mit Kies verfüllt.
