Erstens kommt es anders und zweitens als man denkt...

Freitag, 3 Februar, 2017 - 19:23

Erstens kommt es anders und zweitens als man denkt...

Hallo Ihr Lieben!

Ihr habt euch vielleicht schon gefragt, warum wir so lange nichts mehr gepostet haben. Nun, es ist viel passiert, das wir für uns erstmal sortieren mussten.

Wir sind Ende 2016 von der Nachricht überrascht worden, dass es Schwierigkeiten mit der Einhaltung der Bauzeitgarantie gibt. Angefangen hatte alles damit, dass im November 2x unser Richtfest verschoben wurde, weil das Dach noch nicht gerichtet wurde. Es stellte sich heraus, das man "vergessen" hatte, das Gewerk zu vergeben! Das hat uns schon mal 2-3 Wochen gekostet. Unser Bauunternehmer hat uns aber versprochen, alles "in seiner Macht stehende" zu tun, um die verlorene Zeit wieder reinzuholen.

Kurz vor Weihnachten war dann der Tischler (Subunternehmer) da und hat die Fenster ausgemessen. Von dem Zeitpunkt an warteten wir dann, dass uns der Liefertermin für die besagten Fenster aufgegeben wird, denn davon hängt es ab, ob der korrigierte und mittlerweile sehr ambitionierte Zeitplan eingehalten werden kann.

Nach Plan sollten die Fenster in der 4.KW kommen. Und dann kam der nächste große Knaller: der Tischler hat zwar die Fenster ausgemessen... die Bestellung aber 3 Wochen auf seinem Schreibtisch liegen lassen!!!! Heißt also: weitere 2-3 Wochen Verzögerung! Auch wenn das Bauunternehmen versprochen hat, alles zu beschleunigen, was zu beschleunigen geht... die Bauzeitgarantie wird so jetzt wohl nicht mehr einzuhalten sein.

Wir lassen uns aber gerne vom Gegenteil überzeugen. Dafür bedarf es aber wohl eines SEHR SEHR großen Wunders!

Hinzu kommt noch, dass wir mittlerweile weitere Informationen und Erfahrungsberichte über den Tischler erhalten haben, so dass wir uns zu einem drastischen Schritt entschieden haben: der Tischler baut noch die Fenster ein und dann setzt er nie wieder einen Fuß auf unser Grundstück. Das Gewerk Innentüren haben wir jetzt komplett aus dem Bauwerkvertrag rausnehmen lassen und in Eigenregie fremdvergeben. Damit werden wir definitiv besser fahren und haben auch ein viel besseres Gefühl dabei!

So, nun zum Bau:

Heute waren endlich die Zimmerleute da und haben zumindest mit dem Dach "angefangen": das Gesimse wurde gemacht. Das ist natürlich nicht besonders viel, da das Dach eigentlich schon seit der 50. KW komplett fertig sein sollte.

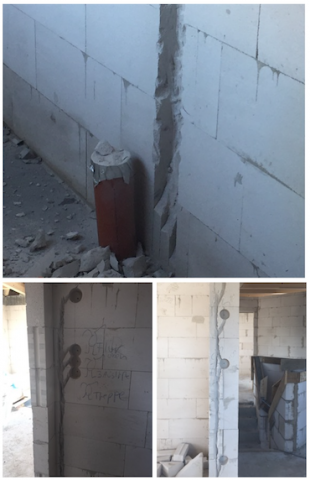

Und auch die Elektriker waren da. DIe Wände wurden geschlitzt und die Dosen gesetzt. Auch das lief leider nicht ganz glatt. Die vereinbarten Höhen scheinen jetzt zumindest nach dem 4. (!!!) Versuch zu stimmen. Vorher sah das echt aus wie Kraut und rüben. Innerhalb des selben Raumes differierten die Höhen um bis zu 7 cm! Die Arbeiter sind jetzt nach einer deutlichen Ansage an den Chef bemüht... aber die Kommunikation ist eben nicht ganz einfach, wenn die Bauherren kein Russisch, Polnisch oder Rumänisch sprechen und der deutschsprachige Kolonnenführer nicht anwesend ist.

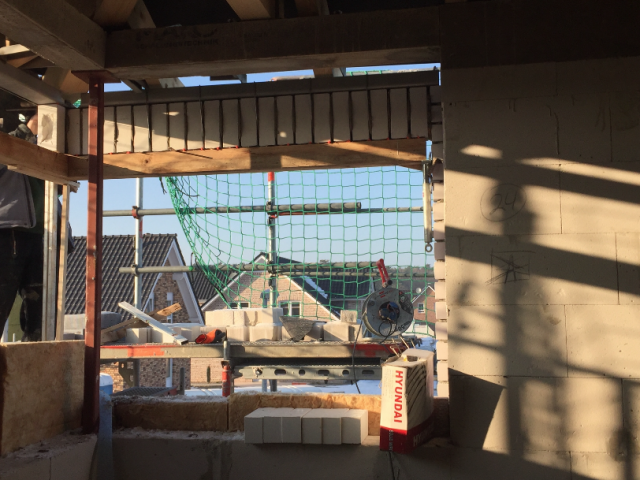

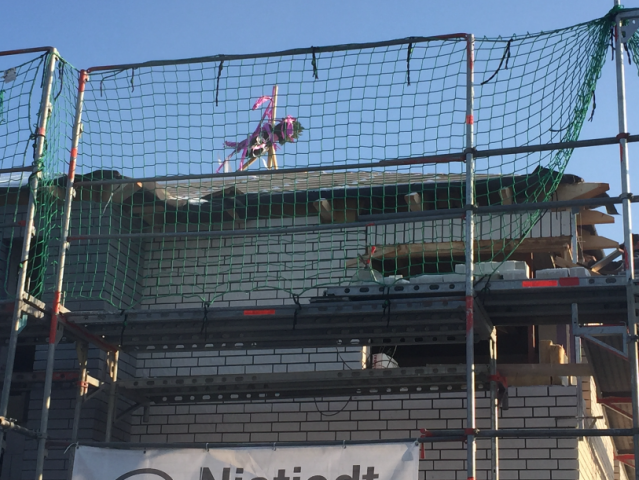

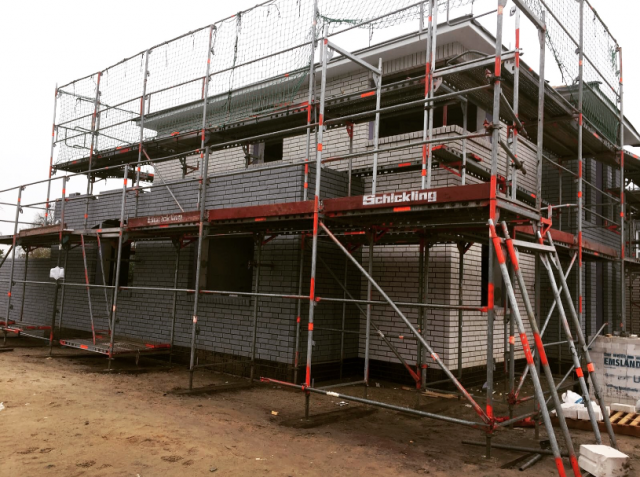

Aber sehen wir das Positive: es geht (wenn auch langsamer und in kleineren Schritten) wieder voran:
