09.04.2014 Vieles ist passiert

Mittwoch, 9 April, 2014 - 21:19

09.04.2014 Vieles ist passiert

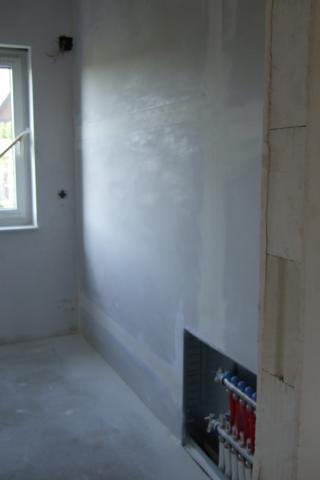

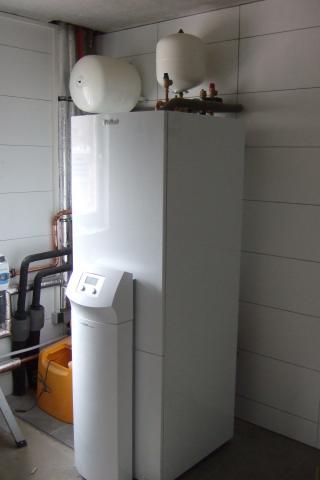

Die Wände im Hauswirtschaftsraum sind mittlerweile gefliest, so dass die Heizung und die Entkalkungsanlage aufgestellt werden konnten. Der Putz an den Wänden ist getrocknet. Der Estrich im Haus ist mittlerweile so trocken, dass in Kürze die Böden gefliest werden können.

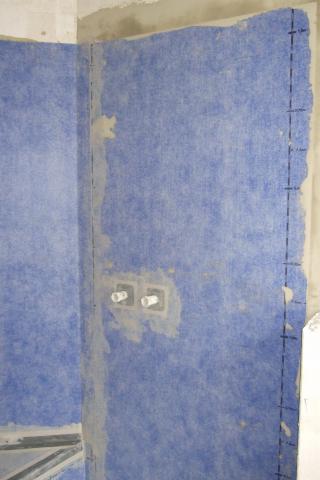

Die Nassbereiche im Gäste-WC und im Badezimmer wurden vom Fliesenleger entsprechend abgedichtet.

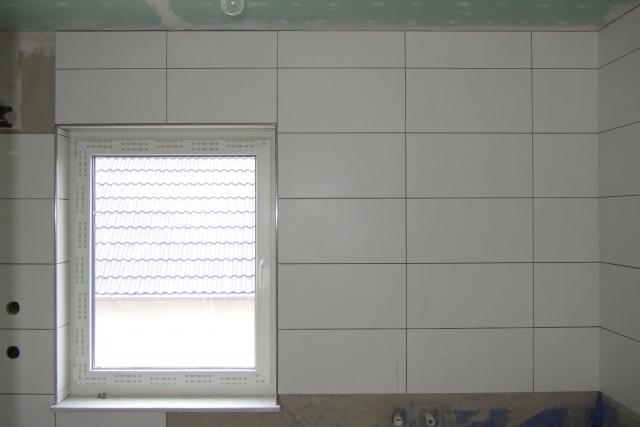

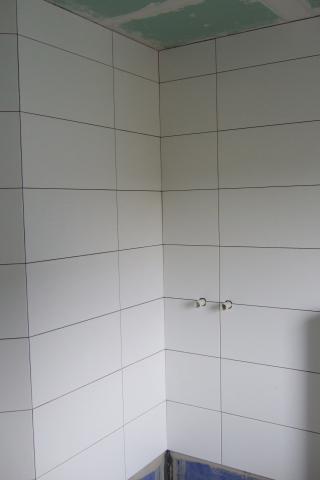

Die ersten Wandfliesen im Badezimmer wurden angebracht. Zuvor wurden die Wände grundiert.

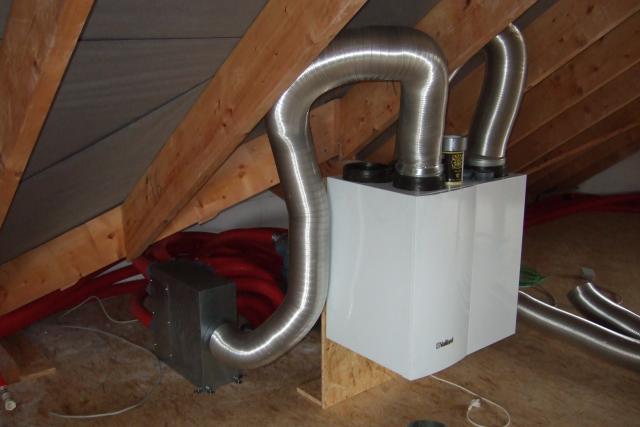

Die Abluftanlage wurde im Dachgeschoss installiert.

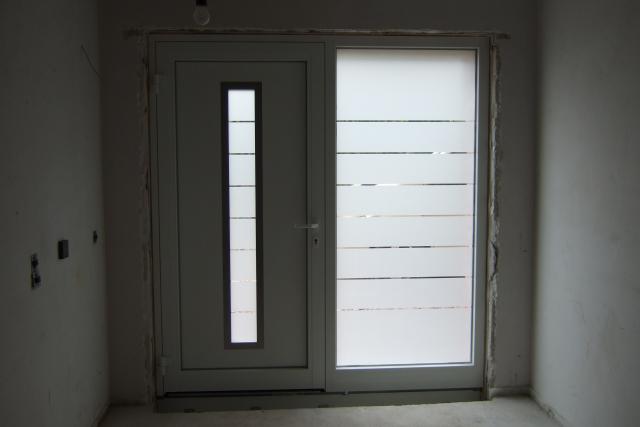

Die Haustür wurde eingebaut.

Der Treppenbauer war da und hat Maß genommen. Wir haben uns eine Treppe ausgesucht.

Die Firma, die die Türen liefert war da und hat ebenfalls Maß genommen. Wir haben uns Türen ausgesucht.

Eine Firma für das Tapezieren sämtlicher Decken und einiger Wände wurde von uns beauftragt.

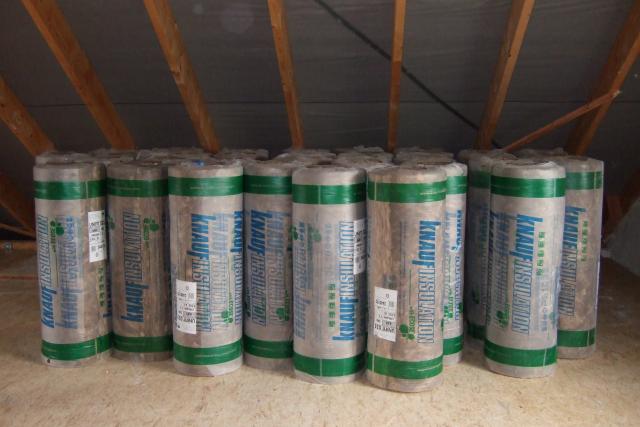

Das Dämmmaterial für den Dachboden sowie eine weitere Einschubtreppe für einen späteren Kriechboden wurden geliefert und von uns auf den Dachboden geschafft.

Die Küchenfirma war da und hat das Aufmaß für die Küche durchgeführt.

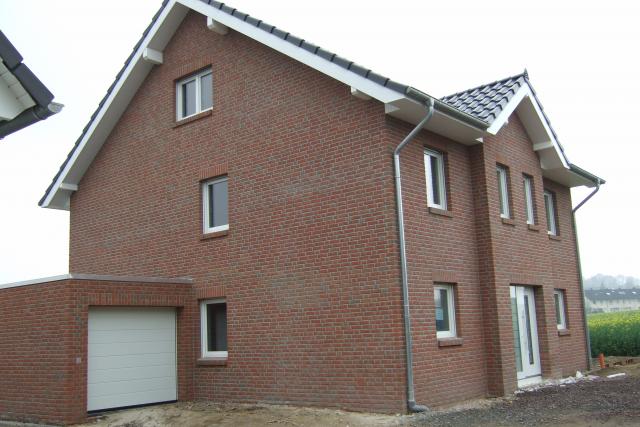

So sieht unser Haus nun von vorne mit Haustür aus.

Die 2. Begehung mit dem TÜV Süd (Begutachtung Innenausbau) fand statt (01.04.2014). Bisher liegt uns das Protokoll von der 1. Begehung leider immer noch nicht vor. Folgende Punkte wurden bei der 2. Begehung (Teilnehmer: Bauleiter von OLFA Haus, ein Mitarbeiter vom TÜV Süd, Bauherr) festgestellt:

- Die Dachbalken auf dem Dachboden müssen gerichtet werden.

- Die Klinker müssen vom Fuger an einigen Stellen rund ums Haus vom Dreck befreit ("abgebürstet") werden.

- Der Bauleiter klärt, wie nicht benötigter Bausand und sonstiger Müll (Betonteile etc.) vom Grundstück entfernt werden.

- Das Anbringen einer Vorsatzschale für die Haustechnik im Abstellraum im 1. OG wird von OLFA Haus kurzfristig veranlasst.

- Der Bauleiter überlegt sich eine Lösung für den Garagenabschluss.

Update 13.04.2014 - TÜV-Protokoll 1. Begehung liegt uns nun vor, Vorsatzschale wurde angebracht.

Update 16.04.2014 - Die Fuger waren da. Die Klinker wurden an den meisten Stellen gereinigt. An einigen Stellen sind die Klinker immer noch "verschmutzt". Das muss nochmal beseitigt werden.

Eingestellt von
